Buzgár helyreállítása a Nagy-Duna jobb partján - Nagybajcsi gátőrjárás 12+240 tkm szelvényében

buzgár helyreállítás

A 2024. szeptemberben lehullott nagy mennyiségű csapadék az elmúlt 10 év legmagasabb vízállása mellett sok éve nem tapasztalt vízhozamot idézett elő a Duna felső szakaszán. A III. fokú árvíz következtében, mely minden idők 3. legnagyobb vízszintjén tetőzött, az érintett árvízvédelmi fővédvonal mentén több veszélyes jelenség is kialakult, amelyek közül kiemelkedik egy buzgárcsoport keletkezése a Nagy-Duna jobb parti védvonal 12+240 tkm szelvényének 60 m-es védősávjában.

A buzgár elfogása és védelme

2024. szeptember 18-án hajnalban egy komoly buzgár jelentkezett az 01.03. árvízvédelmi szakaszon, amit az azonnali beavatkozásnak köszönhetően sikerült elfogni 260 homokzsák felhasználásával. A buzgárok elfogása összetett kazettákkal történt. A legnagyobb buzgár, amelyet közel 12 m átmérőjű kör alakú medencével védtek be, nagy vízhozammal (kb. 30 liter/másodperc) és jelentős anyagkihordással működött. A gyors intézkedés és a megfelelő védekezési technikák alkalmazása kulcsszerepet játszottak a buzgár elfogásában, amely minden bizonnyal megelőzte a további károkat.

A Patkányosi buzgár helyreállítása

A buzgár elzárása után nem sokkal, 2025. február 4-én megkezdődtek a Patkányosi buzgár helyreállítási munkálatai a Duna jobb parti védvonalán. A munkálatok során geotechnikai vizsgálatokat végeztünk statikus szondázás (CPT) és talajradaros módszerrel, amelyeket a győri Széchenyi István Egyetem geotechnikai tanszéke is felügyelt. A vizsgálatok eredményeként talajvizsgálati jelentések készültek.

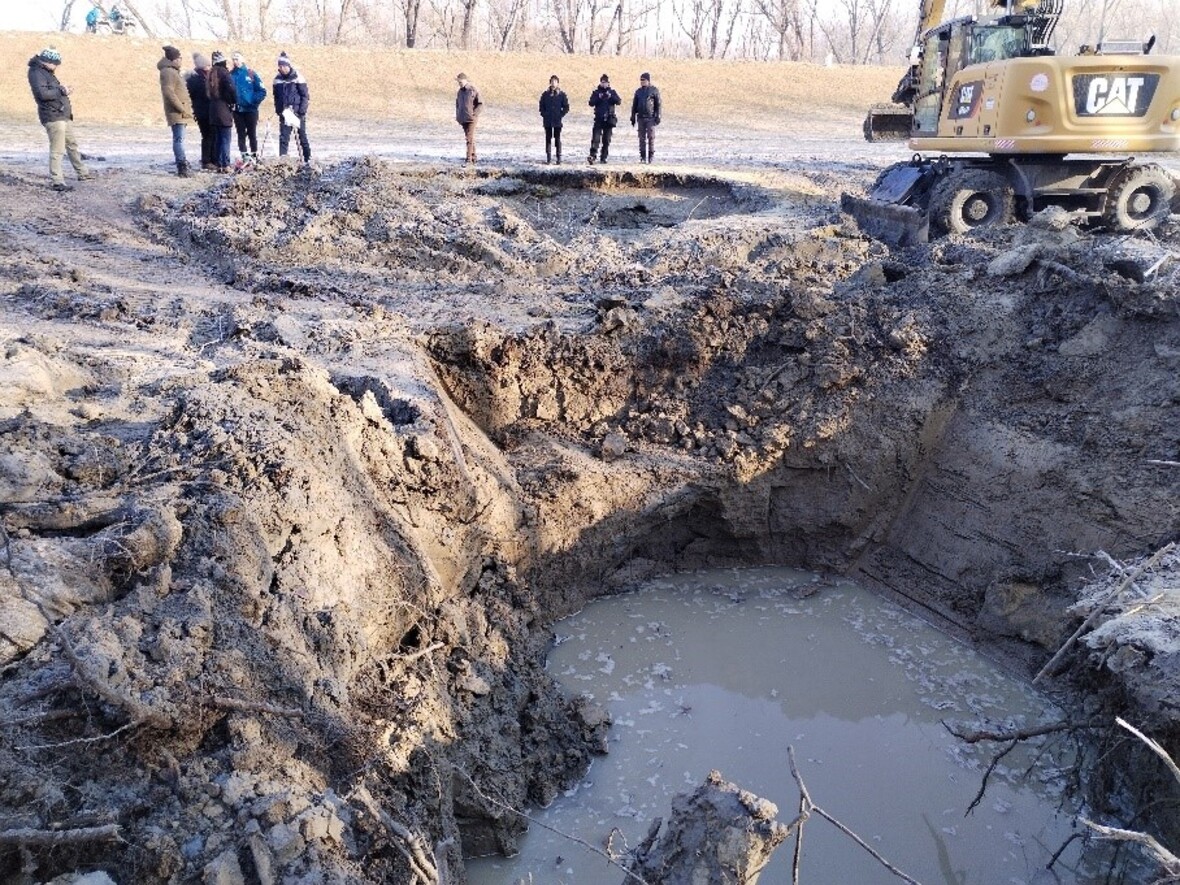

A helyreállítási munkák a védmű elbontásával és földmunkálatokkal indultak. A buzgár kézi és gépi feltárását követően a talajcsere és háttöltés készítése is elkezdődött. A talajcserés beavatkozást a károsodott, anyaghiányos szakaszon végeztünk, a munkálatok célja a töltés stabilitásának helyreállítása volt.

A helyreállítási munkák módszerei és eredményei

A talajcsere 22 méteres hosszon és 30 méteres szélességben zajlott a töltés mentett oldalán. A talajcsere mintegy 1 méter mélységben történt, és a kiválasztott homokos kavics anyagot 1:3 rézsűvel kapcsolták a meglévő terephez. Az anyagcsere után 120 méter hosszú és 20 méter széles homokos kavics háttöltést készítettek, amely humuszolást és füvesítést is kapott a földmű stabilitása érdekében.
